晒一晒亮一亮,比一比看一看,全区重点项目进度咋样……

2020-09-02 16:08 7200

      8月31日上午,我区召开第6次重点项目推进现场会,区党工委书记何武周带队深入部分重点企业和项目现场,调研督导重点项目建设工作。他强调,要持续深化“联企入企惠企助企”活动,推动中央、省、市各项惠企政策落地落细落实,全力以赴保护和激发市场主体活力,推动重点项目破瓶颈解难题赶进度,为全区经济社会高质量发展积蓄更大力量。


      区领导张志强、祖良军和区直相关部门、诸葛镇、李村镇负责人等参加。

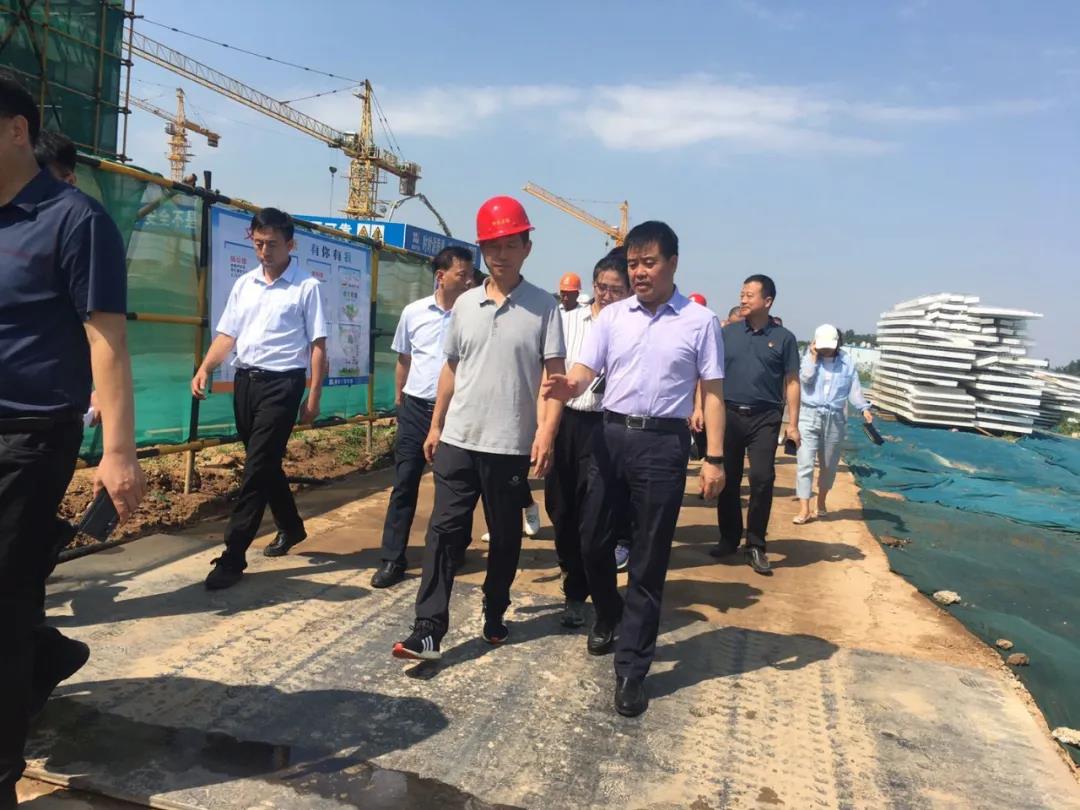

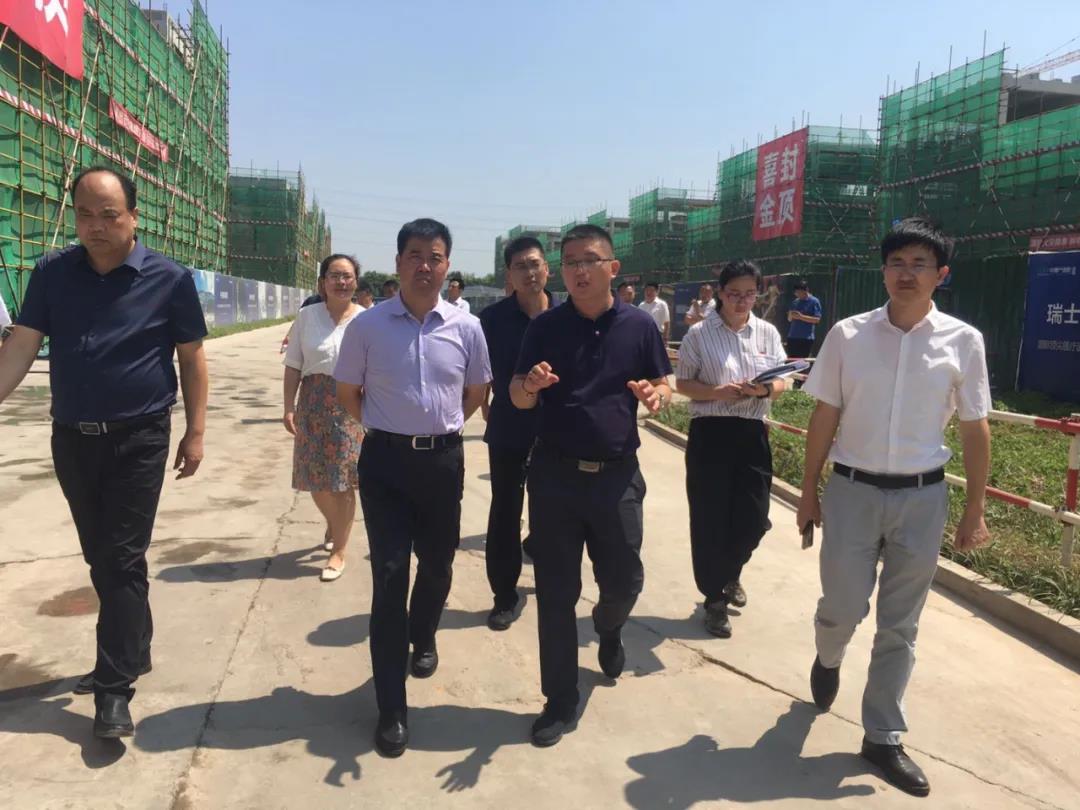

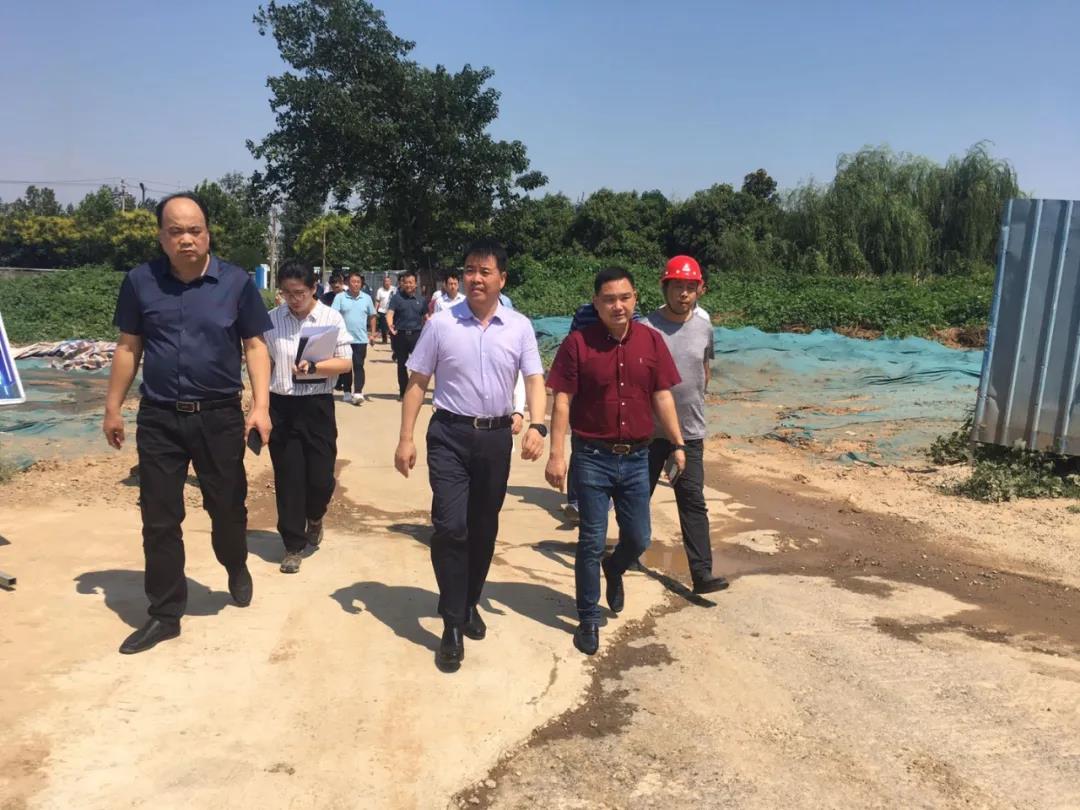

      何武周一行先后深入伊滨大剧院和音乐厅、立雪路、中科信息产业园、会展中心、613项目、轴研科技、创智广场、水连寨公园、平乐正骨教学基地、洛阳科技馆新馆、洛阳市奥体中心、中兴产业园、震海智能制造基地、凯盛信息显示产业基地、中德产业园、兰迪玻璃、华耀城、洛阳市委党校新校区等重点项目建设现场和中合祥、热源厂拆迁现场,逐一查看项目建设推进情况、上次例会明确事项进展情况,现场协调解决项目建设中存在的突出问题。




      “项目建设进度如何?”“各项要素保障有没有困难?”“还希望党工委管委会提供哪些服务?”何武周详细听取重点项目规划建设、要素保障、手续办理、目前进度及存在问题等情况汇报,并指出,要紧盯项目建设节点,强化统筹协调,搞好要素保障,全力优化服务,突出部门联动,把项目建设抓牢抓实抓细,推动重点项目按期达产达效、早日发挥效益,为发力伊滨板块、助力副中心建设提供强力支撑。


      下面,随小编一起去看看项目进展吧——

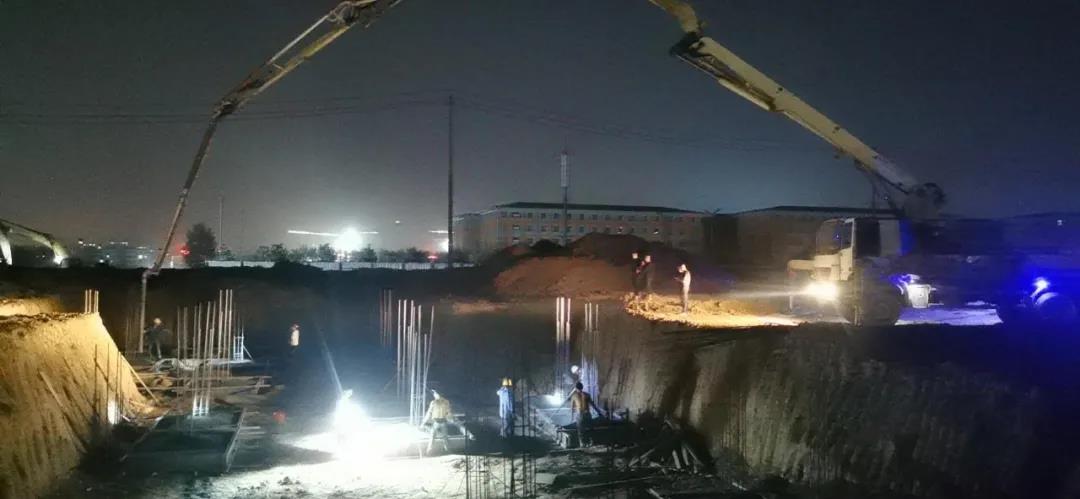

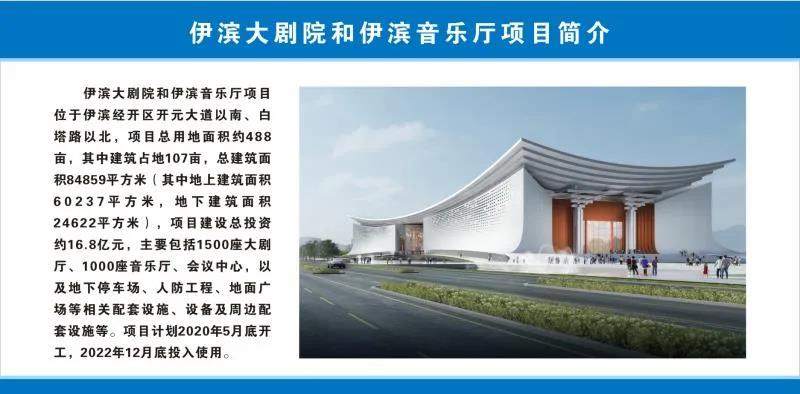

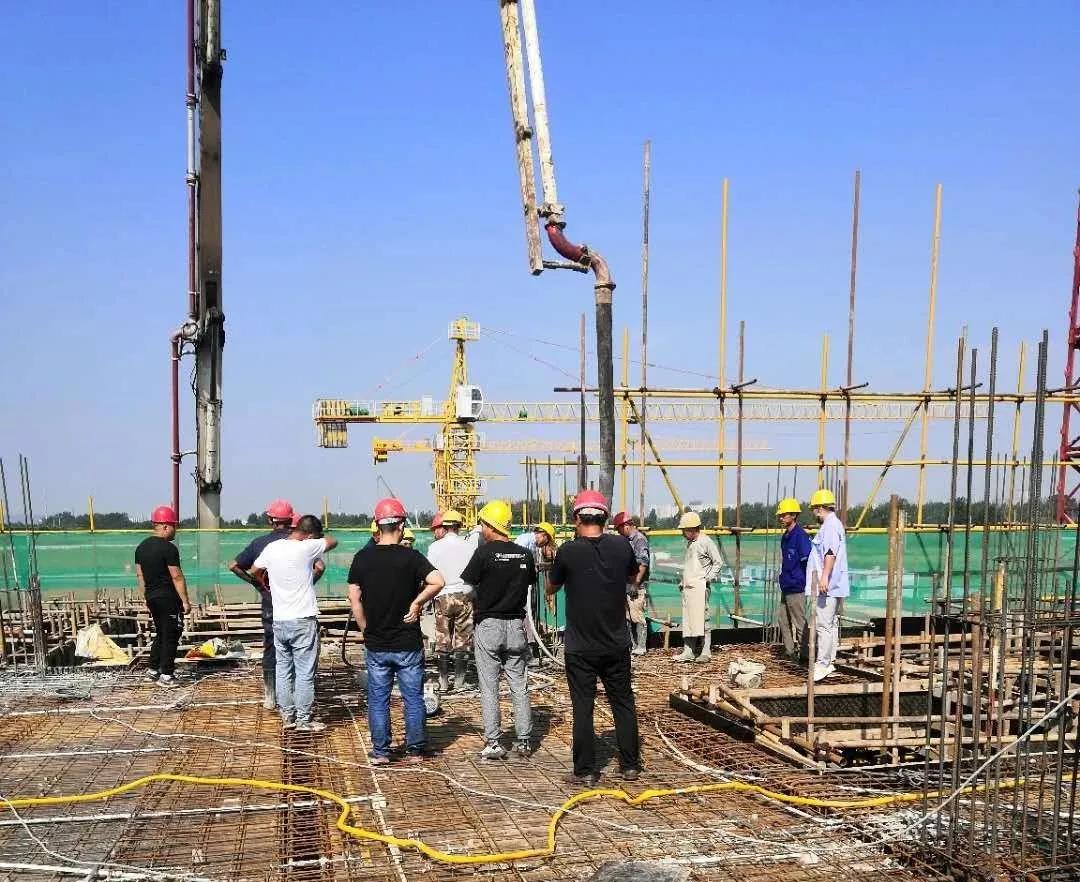

      伊滨大剧院和伊滨音乐厅项目计划分两期建设,一期为伊滨大剧院和音乐厅,二期为白塔湖(暂定名)、白塔(暂定名)及广场和绿化工程建设。一期伊滨大剧院和伊滨音乐厅项目于2020年3月规划方案通过市规委会审批,完成立项备案;项目文探、地勘已完成,可行性研究报告已初步编制完成。目前,已完成一期项目清表152亩,临建道路、临时用水、临时用电、项目指挥部搭建及绿化等工作均已完成。土方开挖于2020年5月正式动工,目前已完成90%,基坑边护完成50%,工人宿舍基本搭建完成,一台塔吊搭设完毕,正在开展基坑支护工作,桩基设备已进场两台,开展桩基施工。


      洛阳中科信息产业园项目(一期)包含信息技术中心(建筑面积约27437.16平方米)、研发大楼(建筑面积约29944.98平方米)、地下车库(建筑面积21970.5平方米)。施工总承包单位为中铁建设集团。目前,中科工地培训中心四层北混凝土浇筑完成,三层南混凝土浇筑完成。研发大楼二次结构砌筑完成8层,后期设计全部完成,正在编制控制价。




      水连寨公园正加紧施工,目前完成围挡1800米,伊东渠安全护栏800米,覆盖黄土裸露区域约57000平方米,土方外运14.5万方,新保通路按照方案正在进行全线路基压实和绿化开口协调,驾校拆迁遗留硬化路面已经破除约60%,养殖场正在拆除。




      平乐正骨教学基地项目7号楼一层主体工程完成60%,二层主体支模架完成20%;6号楼基础土方开挖完成50%,基础垫层完成30%,5号楼桩基工程完成,1号楼桩基完成80%。




      洛阳市奥体中心项目:文物普探场馆范围内已完成,场馆范围外已完成约58%。游泳馆基坑开挖基本完成,基坑支护完成约50%。体育场土方回填至计划标高工作基本完成,强夯完成约90%。伊东渠截流抽排水工作正在持续进行,体育场区域伊东渠回填完成计划标高约85%。




      震海智能制造基地项目一期50000平智能化厂房已封顶,内部二层已完成50%,厂房四周道路已完成50%,水电燃气及上下水管网已开始铺设,大厂房北侧四栋小型智能化车间打桩已完成。引进的自动化钣金生产线及自动化喷涂生产线预计11月开始安装调试,2021年元月具备试生产条件。

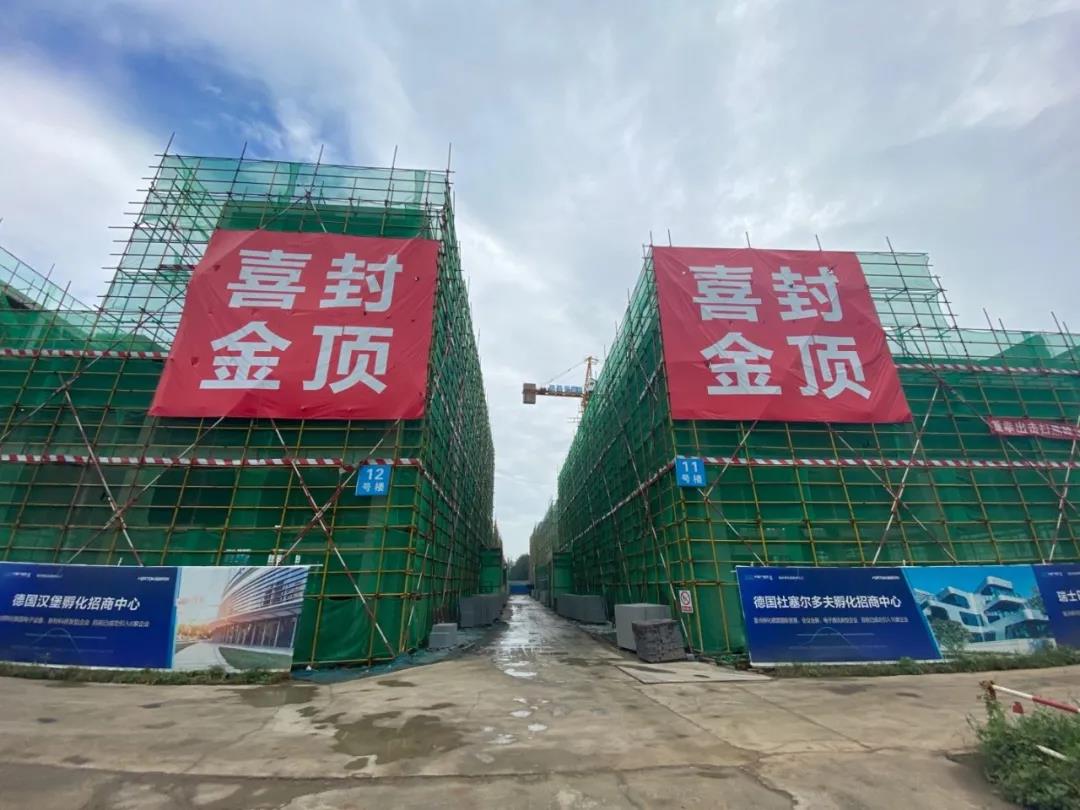

      中德产业园项目1#楼招商中心室内装修已完成,外墙干挂石材西立面北立面预计9月8日完成,南立面东立面预计9月16日完成,室外地面硬质铺装景观绿化预计9月10日完成;第五排19#-23#楼主体已封顶、23A#楼主体三层施工,预计9月5日封顶;第六排25#-29#楼主体一层施工,预计9月30日主体封顶。


      华耀城6号地块首批2、3、4好楼已全部封顶,6号公寓5层主体结构施工中,地库施工中;二期土方开挖完成1.4万方;二期支护桩场地处理,打桩。

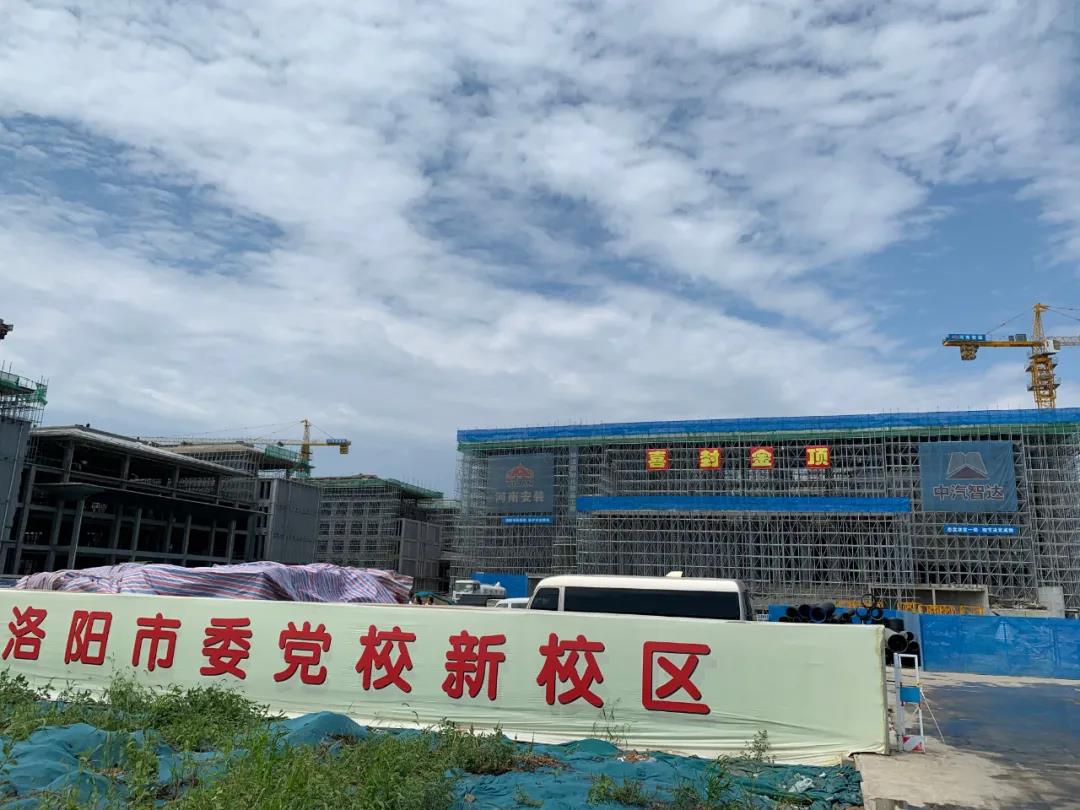

      洛阳市委党校新校区一号教学楼二次结构完成50%,屋面瓦施工完成50%,水电安装完成40%,窗户钢副框完成50%;装修完成30%。学术交流中心屋面瓦已完成,门厅结构已完成,外墙保温完成50%,铝单板龙骨完成30%,窗户钢副框安装完成30%,水电安装完成50%;装修完成36%。学员宿舍楼二次结构完成80%,屋面防水已完成,屋面瓦完成30%,外墙保温完成60%,水电安装完成30%,窗户钢副框安装完成10%,石材龙骨完成60%;装修样板间完成70%。大礼堂坡二次结构已完成75%,屋面瓦完成5%,水电安装完成25%。二号教学楼二次结构完成98%,屋面瓦完成95%,铝单板完成40%,窗户钢副框安装完成,外保温完成80%,水电安装完成50%;装修完成40%。室外工程南北干道回填土完成60%。
